- كافة المنتجات
- ساب ترون نظام عزل متكامل ™ 300 نظام كومبو
ساب ترون نظام عزل متكامل ™ 300 نظام كومبو

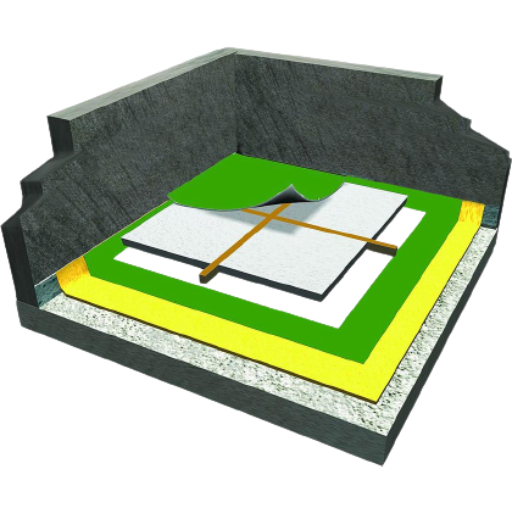

https://sab-gate.com/shop/223-tm-300-1352 https://sab-gate.com/web/image/product.template/1352/image_1920?unique=44a8afeتوريد وتطبيق نظام عزل عالي الجودة ومعتمد للسطح (نظام السقف المركب).
1- رغوة البولي يوريثين، سمك 30 مم وكثافة 40-45 كغ/م3.
2- طلاء حماية سائل أكريليكي (سمك 600 ميكرون).
3- طبقة جيوتكستايل/فاصلة بكثافة 100 جم/م².
4- لوح الحشو/ورقة مرنة.
5- تسقيف الخرسانة (20N/مم² - 300 OPC، سمك 80 مم متوسط) بدون ثلج.
6- زاوية الحواف (الأسمنت الرملي).
7- ملء المفاصل التمددية (عصا الدعم ومادة الختم بولي يوريثين).
8- طلاء الأكريليك النهائي (أخضر فاتح).
الشروط والأحكام
الاسعار لا تشمل النقل
المدونات ذات الصلة
Polyurethane Spray Application Procedure
Insulation Systems
بيان طريقة العمل للعزل الحراري والرطوبة
يتم إحالة المقاول إلى المواصفات والرسومات لجميع التفاصيل المتعلقة بهذا القسم من الأعمال ، من أجل ضمان الالتزام الكامل بجميع المتطلبات الواردة فيه ، وبالتالي فإن العزل الحراري والرطوبة سوف الوصول إلى الاحتراف والفعالية المطلوبة.
المتطلبات المطلوبة من المقاول الرئيسي:
· يجب تنفيذ أعمال العزل من قبل شركة متخصصة ويجب اعتمادها من الاستشاري. وكذلك يجب أن يكون لديه خبرة لا تقل عن 5 سنوات.
· يجب إحكام غلق الموصلات الكهربائية وأنابيب المياه لتجنب أي تسرب للمياه.
· يجب أن تكون مواسير مياه الأمطار على ارتفاع محدد (حوالي 3 سم) حسب منحدر السقف.
· يجب تلبيس الحاجز إلى الارتفاع المطلوب (بعد 25 سم عموديًا من بلاطة السقف).
· يجب أن تكون عتبة الباب أو الدرج وكذلك فتحات القبة في مكانها وبارتفاع محدد حوالي 25 سم (في حالة وجودها).
· قد تكون جميع الموصلات الكهربائية أو الأنابيب الأخرى موجودة في منتصف لوح السقف ، ويجب أن تمر عبر الأكمام وعلى ارتفاع لا يقل عن 35 سم. ، ستدعم هذه الأكمام إجراءات الاستبدال في حالة الحاجة إلى مزيد من الصيانة لهذه الموصلات.
· يجب أن تمر مخارج حواجز التيار المتردد أو مواسير المياه من خلال الأكمام في مكانها على ارتفاع 35 سم على الأقل.
· نظام العزل هو مهمة حساسة ومهمة للغاية ، وهذا سيجعل المقاول الرئيسي مسؤولاً عن ضمان التعاون الكامل والاهتمام من المقاول الفرعي الآخر الذي سيبدأ نطاق أعماله بعد أنظمة العزل المائي مثل AC ، وأنابيب المياه ، وخزانات المياه ، .. الخ لتلافي أي أضرار أو تخريب في طبقات العزل جزئياً أو كلياً.
· متابعة الملاحظات المذكورة أعلاه والمنهجية أدناه سوف تجنب المزيد من الصيانة.
· يجب على الشركة المنفذة إصدار خطابات ضمان (فترة المسؤولية عن العيوب) ، بالنسبة لجميع أعمال العزل ، سيتم استخدام هذا الضمان أثناء أي صيانة ، مع مراعاة فترة الضمان.
· لا يُسمح بثقب طبقات العزل تحت أي ظرف من الظروف ، حيث سيؤدي ذلك إلى حدوث تسرب سواء في الوقت الحالي أو لاحقًا.
SAB® Tron - نظام كومبو (نظام عزل مائي متكامل) / سقف.
1. نظف بلاطة السقف من جميع الأتربة أو الحطام باستخدام الهواء المضغوط قبل تنفيذ البولي يوريثين مباشرة.
2. تطبيق رذاذ رغوة البولي يوريثان ، (متوسط: 40-45 مم سماكة و 45-50 م 3 كثافات سقف) & (متوسط: 140 مم سماكة 45-50 م 3 كثافات / شرفة) 3. اختبار المياه يجب أن يكون باستخدام
حلو الماء ، لمدة 24-48 ساعة ، سيعطي اختبار الماء هذا فرصة كبيرة لاكتشاف أي تسرب قد يحدث ، إما بسبب عيب في التصنيع أو مواد ذات جودة رديئة ، يمكن أن تكون هذه الخطوة بعد البولي يوريثين أو بعد تطبيق المطاط (يجب أن يكون هذا الإجراء على مسؤولية المقاول الرئيسي ، وتحت إشراف مهندس استشاري)
4. تطبيق طلاء واحد من مستحلب البيتومين المرن المعدّل المطاطي السائل البارد ، وهو مستحضر مائي وغير قابل للاشتعال. (التطبيق بالفرشاة).
5. تغطية جميع الخطوات المذكورة أعلاه باستخدام طبقة واحدة من غشاء مرشح قماش غير منسوج من البوليستر الصناعي (طبقة عزل جيوتكستايل 120 جم / م 2) 6.
تقسيم بلاطة السقف إلى مربعات متعددة (مساحتها 300 سم * 300 سم) ، ثم تنفيذها الحواف باستخدام الألواح المرنة بسماكة 12 مم ، ويتناسب ارتفاعها مع انحدار السقف 1/100 (الذي سيزيد ارتفاع 1 مم لكل 1 متر) ، مع الأخذ بعين الاعتبار أن أنبوب الماء سيشكل نقطة البداية لتنفيذ التلال في هذا المرحلة ، ويجب أن يكون ذراعها عند 4 سم كحد أدنى.
7. صب الخرسانة الجاهزة - 25 N - بدون ثلج.
8. قم بتليين الخرسانة الجاهزة المصبوبة باستخدام الهليكوبتر ، يجب أن يكون هذا الإجراء في نفس يوم الصب وعندما يبدأ ذراع التسوية في الجفاف.
9. نفذ زوايا المنحدرات 20 سم * 20 سم لتغطية الجانب العلوي من طبقات العزل مع الحاجز ، وذلك لتجنب احتمال حدوث تسرب كبير في منطقة الضعف هذه.
10. بعد حوالي 5 أيام ، تأكد من جفاف الخرسانة الجاهزة لذراع التسوية المصبوبة جيدًا ، حيث يجب إزالة جميع الألواح المرنة بعناية فائقة ، دون التسبب في أي تخريب أو تلف في حواف ذراع التسوية جنبًا إلى جنب مع تلك الصفائح المرنة التي تمت إزالتها.
11. ملء فواصل التمدد بواسطة الإسفنج بسمك 20 مم ، ثم قم بتطبيق طبقة المصطكي على الأقل: ارتفاع 25 مم وعرض 25 مم ، لحماية حواف ذراع التسوية هذه المرحلة المهمة للتشكيل لتجنب احتمال حدوث تسريب كبير في منطقة الضعف هذه.
12. يجب أن يتم تنفيذ قواعد التكييف (مسؤولية المقاول الرئيسي) على الجزء العلوي من لوح السقف بعيدًا عن فواصل التمدد ، ويجب أن تكون هذه الخطوة قبل تنفيذ الأكريليك. مع مراعاة الحفاظ على نظام العزل نظيفًا وآمنًا.
تطبيق طلاء علوي (أكريليك) ، يتم تطبيقه بالرش ، والذي يتحول من نسيج سائل أثناء التطبيق إلى طلاء مرن ومرن عند التجفيف ، ومواصفاته: مرونة عالية ، ومقاومة للعوامل الجوية ، وقوة التصاق عالية
· نظام العزل المذكور أعلاه هو نظام حماية من الحرارة والرطوبة. ·
· نظام عزل الأسقف SAB® Tron Combo وضمان (تسرب المياه) لمدة 20-15-10 سنوات
What are the perquisites required from the main contractor for the SAB® Tron Insulation System™ 300 Combo System?
The perquisites required from the main contractor for the SAB® Tron Insulation System™ 300 Combo System are as follows:
- Insulation works should be implemented by a specialized company and should be approved from the consultant, as well it should have a minimum of 5 years of experience
- Electrical conductors and water pipes should be sealed properly, to avoid any water leakage
- Water rain pipes should be in place at a specific height (approximately 3 cm), according to the roof slope
- Parapet should be plastered to the required height, (after 25 cm Vertical from the roof slab
- The threshold either for door or staircase, as well as dome holes should be in place and at a specific height approximately 25 cm, (in case of existing
- All electrical conductors or other pipes might be existing in the middle of the roof slab should be passing through sleeves and on 35 cm minimally height. These sleeves will support replacement procedures in case of further maintenance for these conductors are required
- Parapet AC or water pipe connectors exits should be passing through sleeves should be in place at a minimum height of 35 cm
- Insulation system is a very delicate and important task, that's will make the main contractor responsible to ensure full co-operation and attention from other subcontractors whom their scope of works will start after waterproofing systems such as AC, water pipe, water tanks, …etc, in order to avoid any damages or vandalism in insulation layers either partially or totally
- Following up the above-mentioned notes and the below methodology will avoid further maintenance
- Implemented company must issue guarantee letters (defects liability period), for all insulation works, this guarantee will be used during any maintenance, taking into consideration guarantee period
- Puncture the insulation layers under any circumstances is not allowed, this will cause leakage either currently or later on.
How important is it for the insulation works to be implemented by a specialized company and approved by the consultant?
Having a specialized company with a minimum of 5 years of experience and approval from a consultant for thermal and moisture insulation works is important because it ensures that the insulation works will be implemented by a company with the necessary expertise and experience to carry out the task effectively. This will help to ensure that the insulation system is installed correctly and to the required professionalism and effectiveness, which is crucial for the long-term performance and durability of the system. Additionally, having approval from a consultant will provide an extra layer of quality control and assurance that the insulation works meet the required standards and specifications.
Can you explain the process of cleaning the roof slab before Polyurethane implementation?
The process of cleaning the roof slab before Polyurethane implementation is to clean it from all dust or debris by using compressed air, directly before Polyurethane implementation.
What is the average thickness and density of Polyurethane foaming spray used for the roof and balcony?
The average thickness of Polyurethane foaming spray used for the roof and balcony is 30-35 mm and the density is 40-45 m3.
Can you explain the importance of water testing and how it helps in discovering any leakage that might occur?
Water testing is an important step in the implementation of the insulation system. It involves using sweet water to test the roof for 24-48 hours. This test helps to discover any leakage that might occur due to manufacturing defects or poor quality materials. By conducting this test, the contractor can identify any weak points in the insulation system and take corrective measures before the system is completed. This helps to ensure that the insulation system is effective in protecting the building from moisture and thermal damage. Additionally, the water test is conducted under the supervision of a consultant engineer to ensure that it is done correctly and accurately.
What are the requirements for a company to be considered specialized in thermal and moisture insulation?
in order for a company to be considered specialized in thermal and moisture insulation, it should have a minimum of 5 years of experience and should be approved by the consultant.
Who is responsible for ensuring cooperation from other subcontractors to avoid damage to the insulation layers?
The main contractor is responsible for ensuring full cooperation and attention from other subcontractors to avoid any damages or vandalism in insulation layers either partially or totally during the implementation of the SAB® Tron Insulation System™ 300 Combo System.
What happens if the insulation layers are punctured during the implementation process?
Puncturing the insulation layers during the implementation process of the SAB® Tron Insulation System™ 300 Combo System is not allowed as it can cause leakage either currently or later on.
